斜桩隧洞作为广西区内首次引进的桥梁拱座施工工艺,,,,,,,,在施工过程中,,,,,,,,项目先后克服了岩层裂隙较多、出渣方式不便、拱架定位复杂、洪水期渗水等困难。。。。。。在保证施工安全与质量的前提下,,,,,,,,稳中求进,,,,,,,,实现了3天进尺1m的目标。。。。。。通过在完成拱架安装后及时喷砼,,,,,,,,并及时闭合仰拱,,,,,,,,使拱架形成闭合环状结构,,,,,,,,有效确保了隧洞结构建设过程中的安全与稳定。。。。。。
此外,,,,,,,,合山红水河特大桥其他关键工序也取得重大进展:溯社岸扩大基础已顺利完工,,,,,,,,目前已进入拱座浇筑阶段;;;;;;溯社岸缆索吊装系统塔架已架设完成;;;;;;合山岸塔架已经架设至40m,,,,,,,,完成率达46%;;;;;;位于六景钢结构加工厂的合山红水河特大桥总钢结构加工完成率达65%,,,,,,,,各道工序均按施工组织有序推进,,,,,,,,截至目前已基本完成全桥主要构件材料下料,,,,,,,,完成拱肋弦管小构件的加工。。。。。。接下来将分两地进行合山红水河特大桥上构钢结构加工,,,,,,,,六景钢结构加工厂将全力进行格子梁制作、组装、焊接、检测和大拼等相关工序,,,,,,,,目前已有26根格子梁(全桥59根)具备大拼条件,,,,,,,,其余格子梁均已定型,,,,,,,,正在有序开展焊接拼装等相关工序。。。。。。位于合山收费站的拱肋大拼和防腐场地也已开工建设,,,,,,,,将在此地完成拱肋吊装节段的加工和全桥构件的防腐等最后工序。。。。。。
下一步,,,,,,,,项目将继续积极配合合山市政府解决合山岸剩余征拆难题,,,,,,,,确保合山岸塔架顺利完成搭设,,,,,,,,同时加快斜桩拱座施工及拱肋加工进度,,,,,,,,协同推进多道关键,,,,,,,,齐头并进,,,,,,,,确保如期实现合山红水河特大桥拱肋吊装目标。。。。。。(道桥分公司 曾令权 文/图)

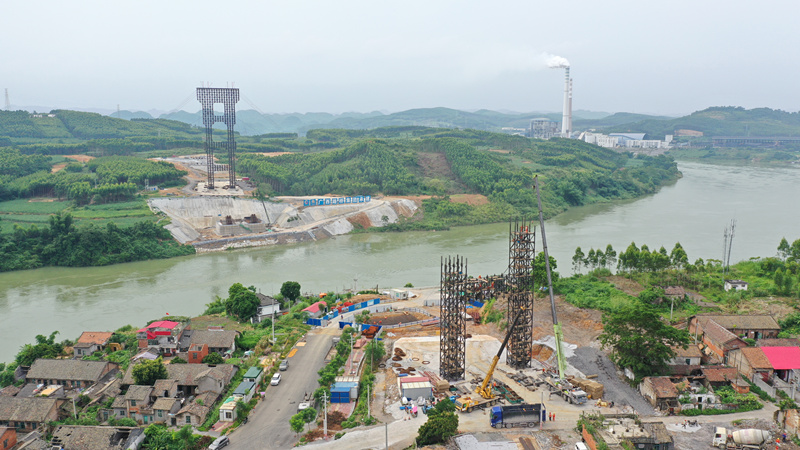

图为合山红水河特大桥施工现场
