  • 宜州西二分部水稳摊铺单日完成量创新高
  • 发布时间:2023-12-02 09:28:00  来源:杏耀  点击数量:次

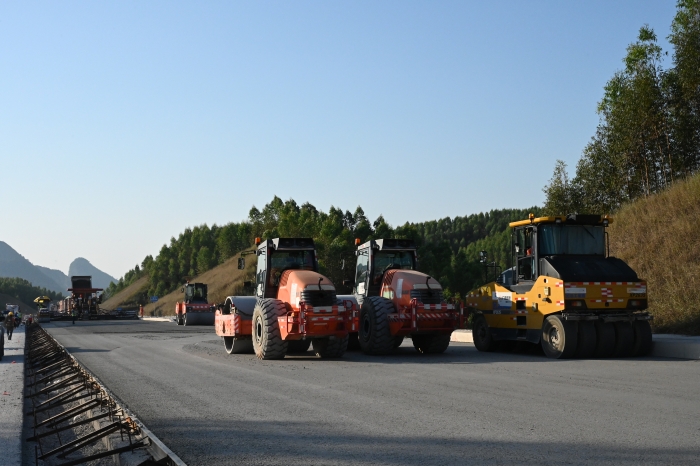

  •   11月30日 ,,,,,,,,随着摊铺机24小时不间断运行 ,,,,,,,,宜州西二分部完成水稳摊铺量达12509吨 ,,,,,,,,单日摊铺量创新高 ,,,,,,,,路面水稳施工进程不断加快。。 。。。。。。

      进入路面施工阶段以来 ,,,,,,,,为加快施工进度 ,,,,,,,,项目部多次召开路面施工技术交流会议 ,,,,,,,,不断优化现场水稳施工工艺 ,,,,,,,,对现场关键节点和施工组织进行改进 ,,,,,,,,有效确保了工程建设顺利推进。。 。。。。。。为保证施工质量 ,,,,,,,,项目严格制定专项施工方案 ,,,,,,,,明确备料、生产、运输、摊铺、碾压、养护等一系列工序工艺要求 ,,,,,,,,并制定物资保供、路基交验计划等 ,,,,,,,,确保满足现场连续生产需要。。 。。。。。。11月下旬 ,,,,,,,,项目加大路面资源投入 ,,,,,,,,引入“双倍”施工人员及设备 ,,,,,,,,采取“双班”模式 ,,,,,,,,24小时不间断施工 ,,,,,,,,做到换人不�;;;;; ;⒒话嗖煌9� ,,,,,,,,水稳摊铺量节节攀升。。 。。。。。。

      宜州西二分部主线全长24.04公里 ,,,,,,,,路面水稳设计总量117.09万吨 ,,,,,,,,截至目前 ,,,,,,,,已完成级配碎石垫层摊铺15.64万吨 ,,,,,,,,完成率46.19% ,,,,,,,,完成底基层水稳摊铺10.48万吨 ,,,,,,,,完成率34.91% ,,,,,,,,完成基层水稳摊铺1.62万吨 ,,,,,,,,完成率3.05%。。 。。。。。。

      接下来 ,,,,,,,,宜州西二分部所有参建人员将继续发扬奋斗精神 ,,,,,,,,坚定信心 ,,,,,,,,保持大干劲头不减 ,,,,,,,,全力冲刺年度生产任务目标。。 。。。。。。(路面分公司 李政英 文/图)
